2020年中国工商业光伏并网5.3GW,2021年工商业光伏预计有8-10GW的并网规模。
工商业光伏项目开发看似复杂,其实并不难!今天,盒子君带你走通工商业光伏开发全流程!

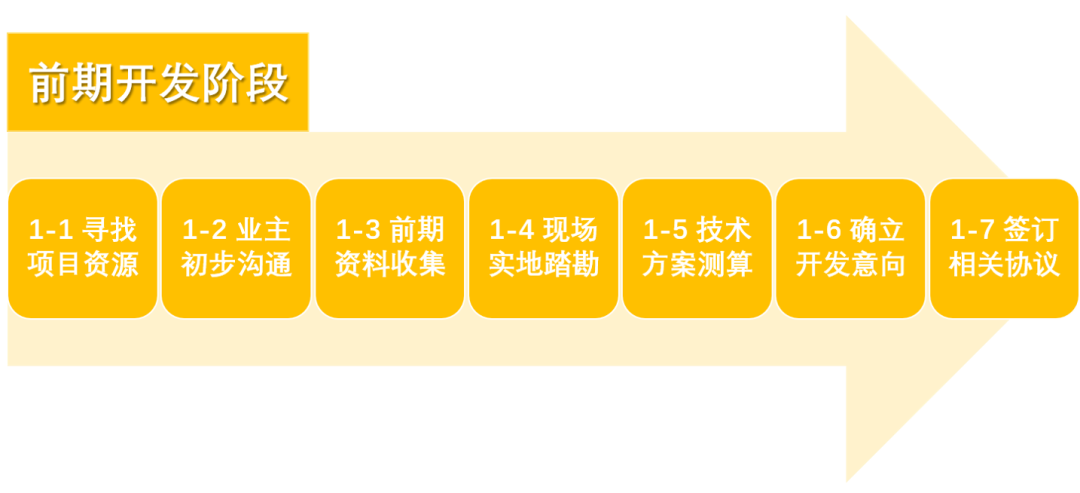

01 前期开发阶段
1-1 寻找项目资源
可被开发的光伏项目资源
1-2 初步沟通
与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求。

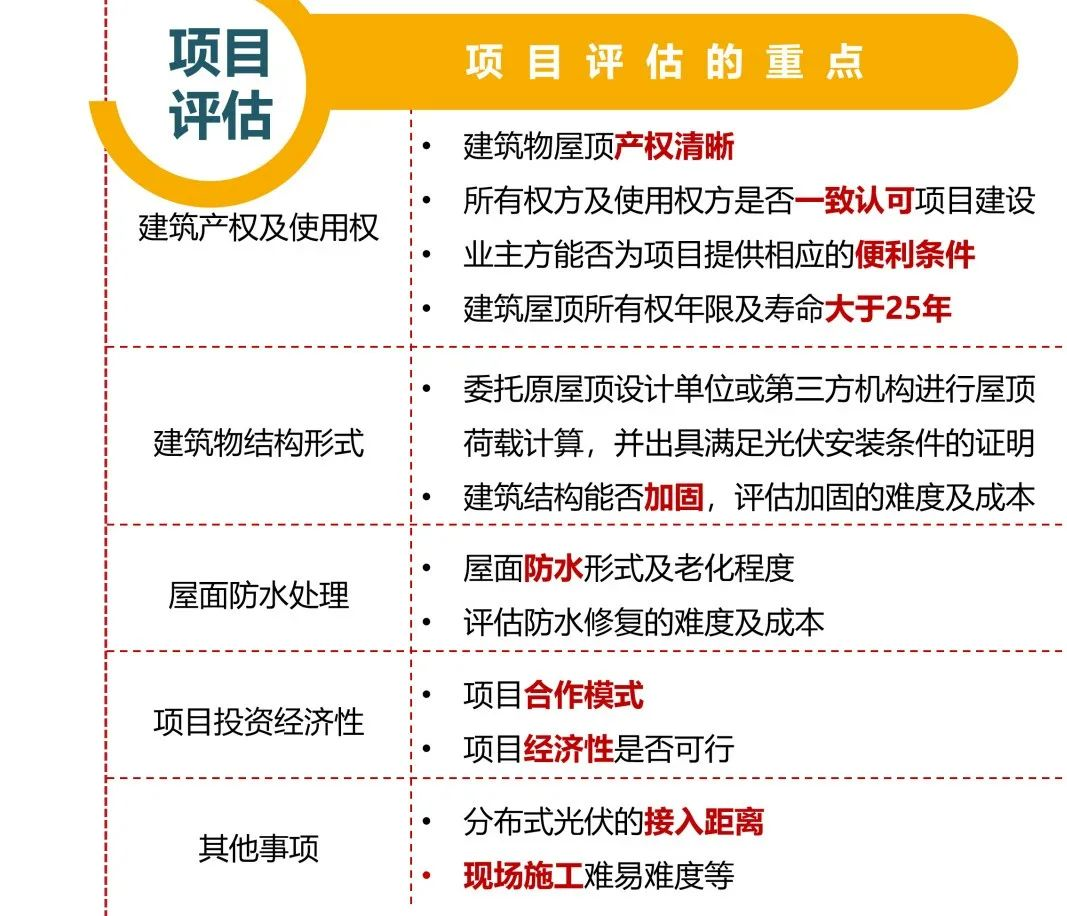

通过资料与卫星图,考察了以下几方面,判断项目的可行性。
考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。
考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。
考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。
考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。
考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。
考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。

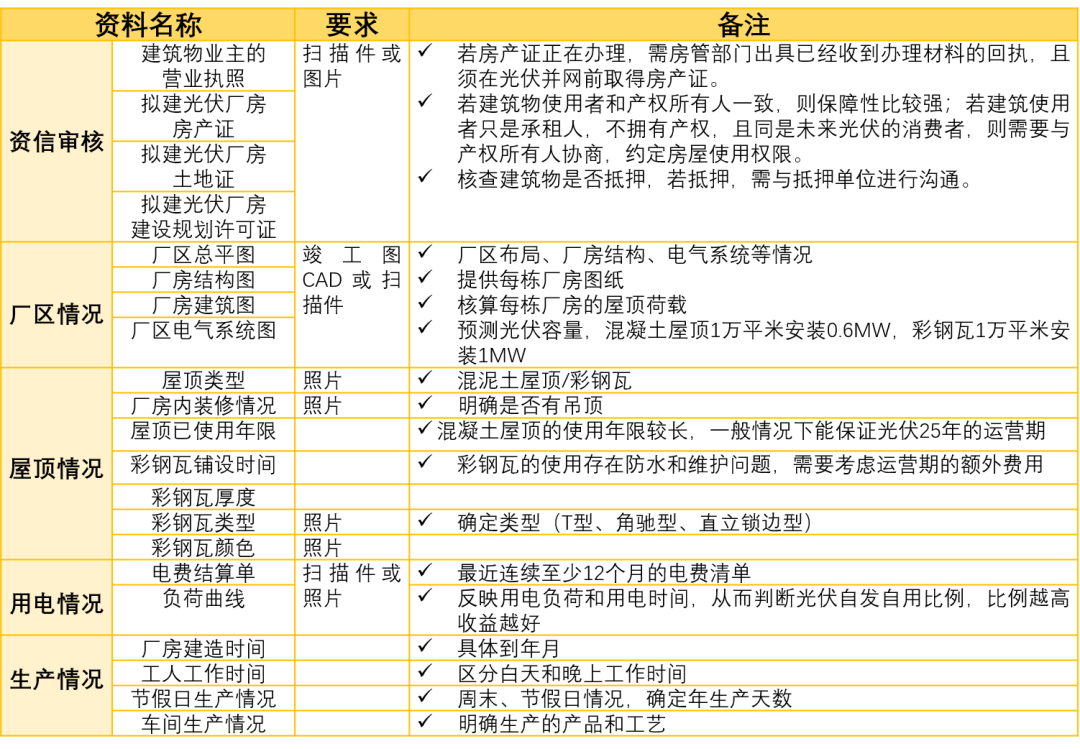

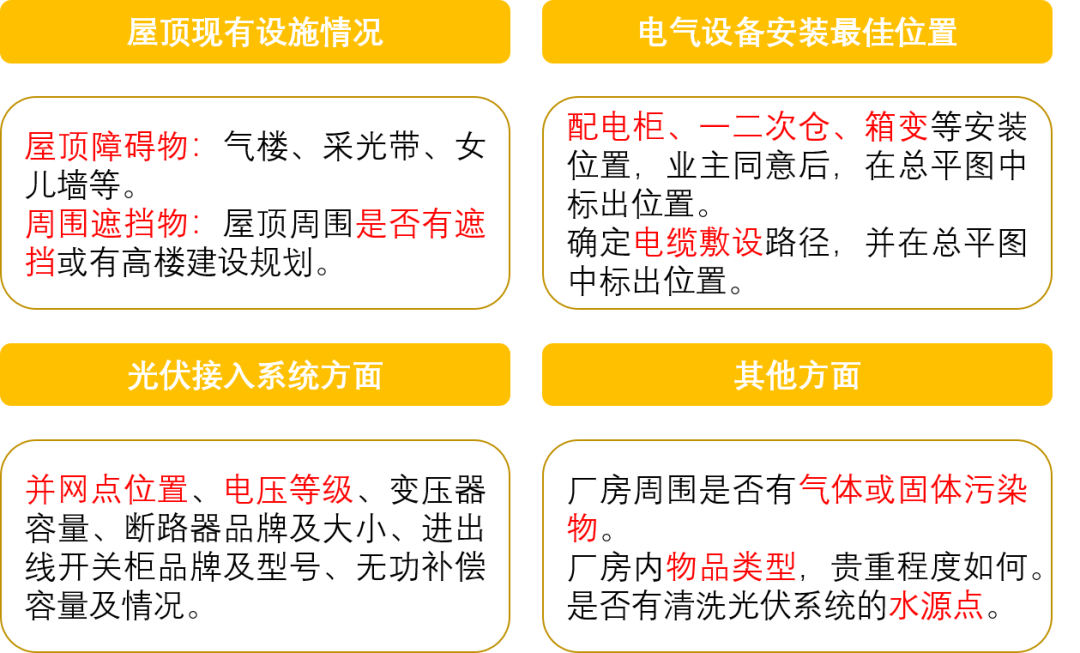

1-3 前期资料收集清单
1-4 现场实地踏勘

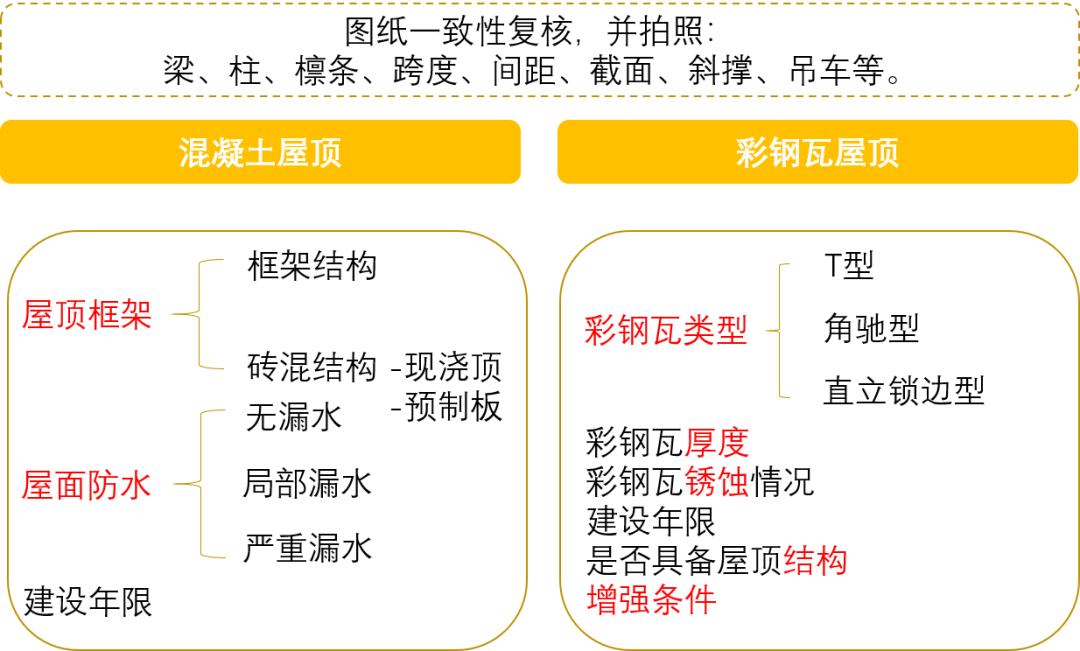

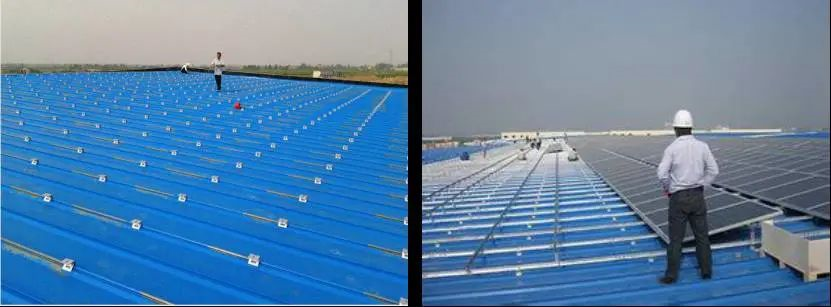

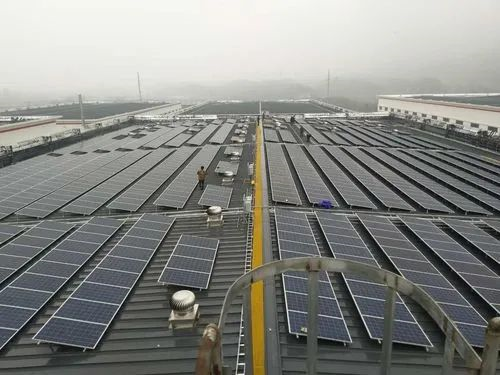

完成项目初步评估后,EPC团队对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。
图片1-5 技术方案测算
评估企业整体运营情况,及确定采用的合作模式。
1-6 确立开发意向
与企业业主积极沟通,签订协议,进入项目备案阶段。
02 项目备案阶段
2-1 发改委项目备案

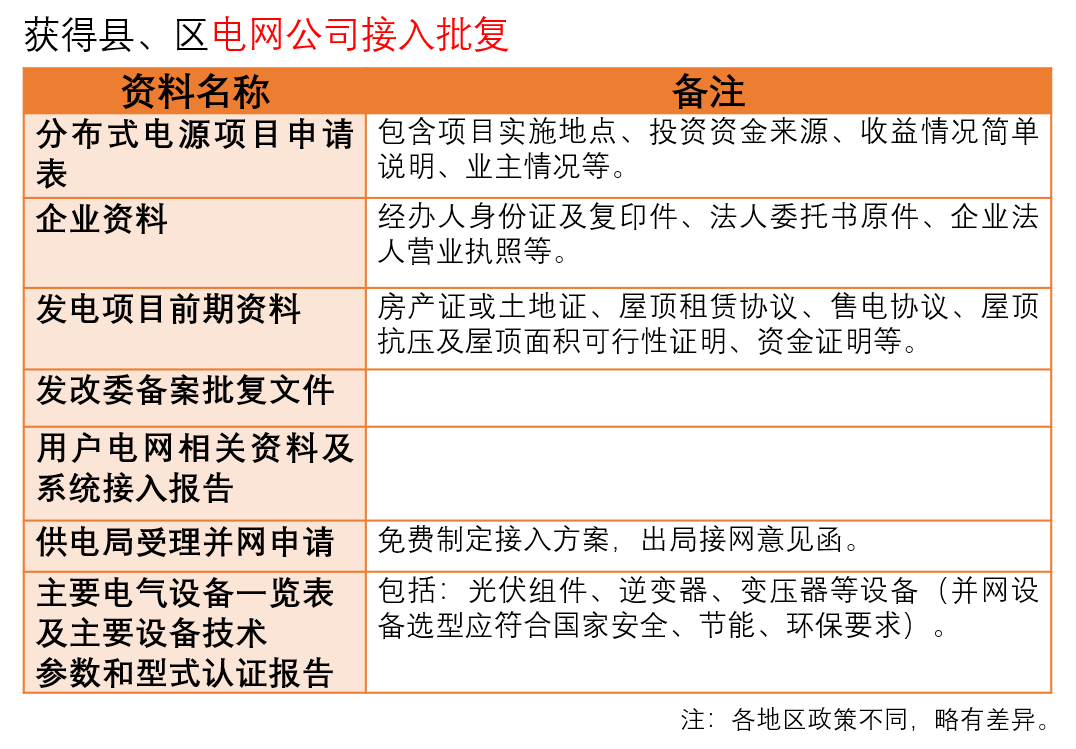

2-2 电网公司接入批复

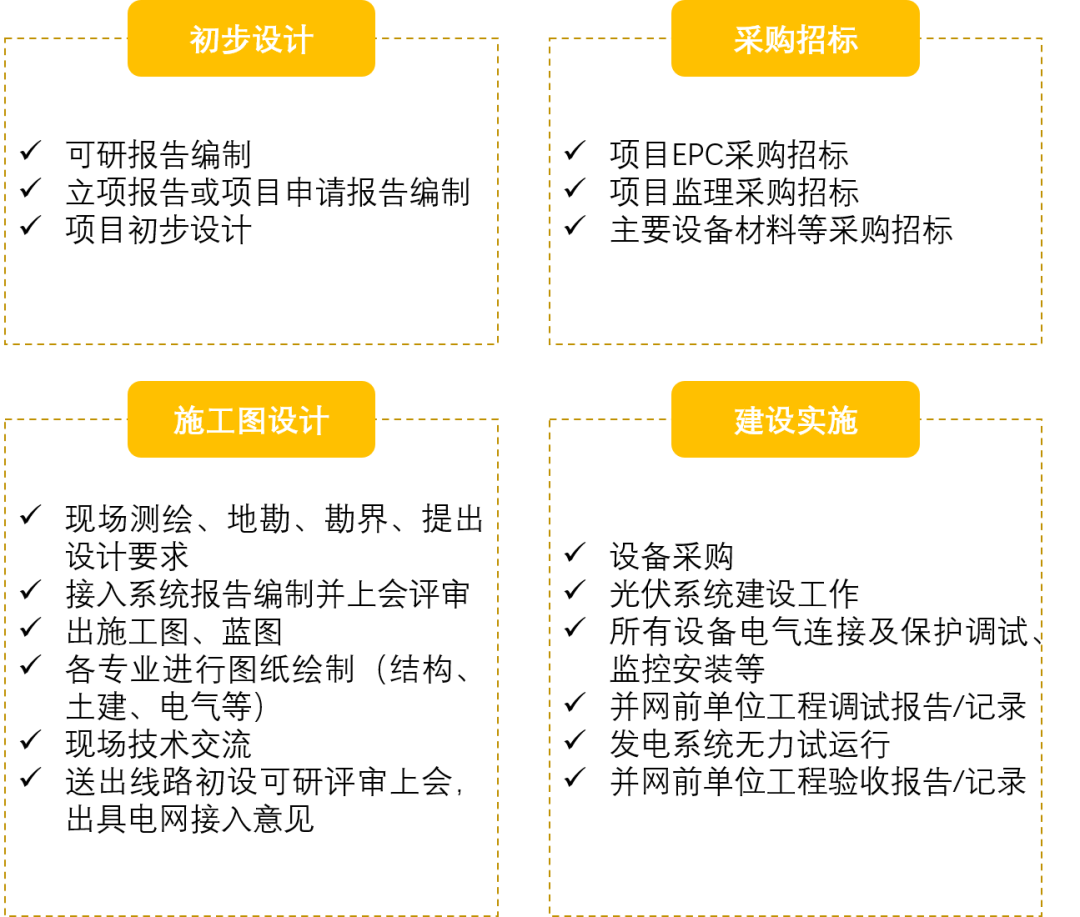

03 设计施工阶段
拿到备案与接入批复后,EPC与企业确定设计方案,项目顺利进场开工。

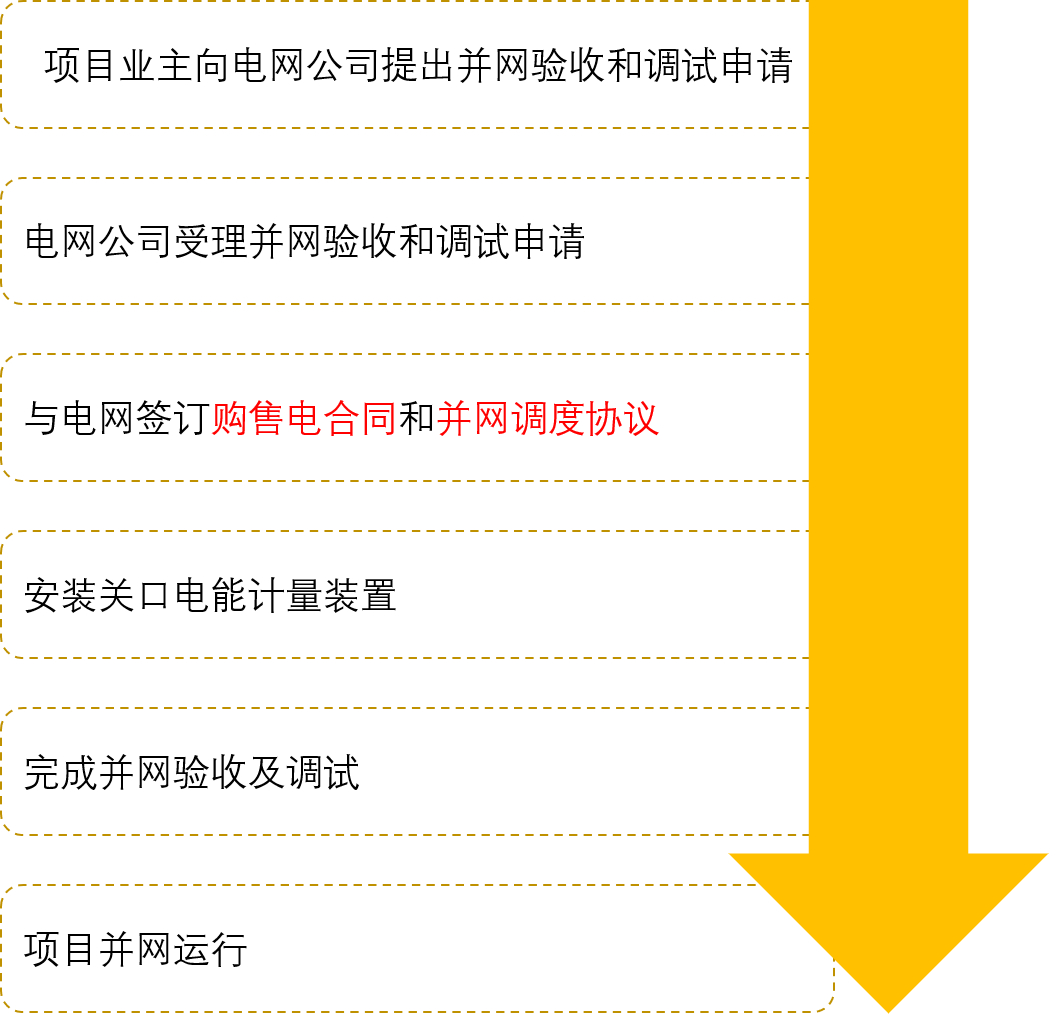

04 并网验收阶段
工商业光伏项目一般分为3个阶段,第1阶段进行项目评估与合同签订,第2阶段办理备案与接入手续,第3阶段建设并网。
